解讀施工用電:工程項目編制臨時施工用電方案,并按要求進行審核、審批、監理審查.現場所有電氣設備必須符合國家有關標準,建立電氣設備臺帳,專人管理.施工現場臨時用電設備在5臺及以上或設備總?cè)萘吭?0kW及以上者,編制臨時用電施工組織設計。

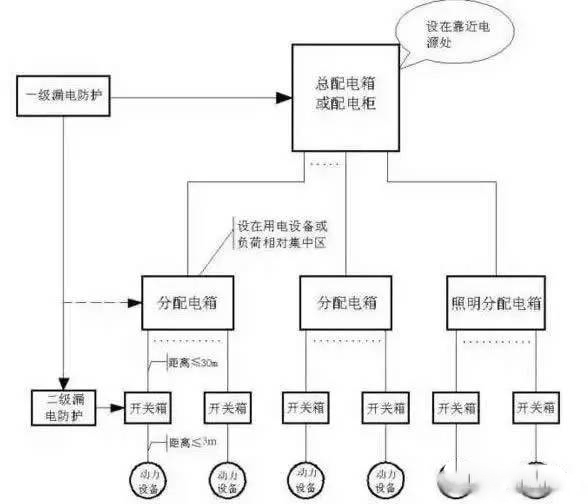

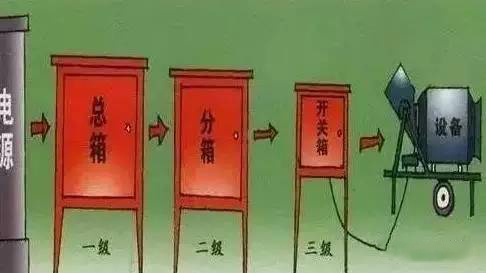

三級配電是指總配電箱、分配電箱、開關箱三級控制,實行分級配電。
2、三相五線制

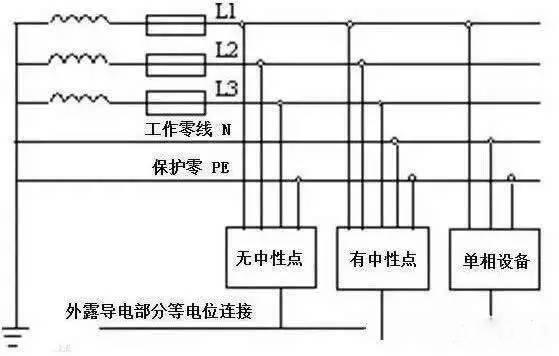

施工現場的臨時用電采用三相五線制(TN-S接零保護系統),設置專用保護零線,電氣設備的金屬外殼必須與專用保護零線連接。
3、兩級漏電保護系統
兩級保護是指在總配電箱和開關箱中必須分別裝設漏電保護器,實行至少兩級保護??偱潆娤渲新╇姳Wo(hù)器的額定漏電動作電流不應大于30mA,額定漏電動作時間不應大于0.1s,但其額定漏電動作電流與額定漏電動作時間的乘積不應大于30ma.s。開關箱內的漏電保護器額定漏電動作電流應不大于30mA,額定漏電動作時間不應大于0.1S。在潮濕或充滿蒸氣的場所,因人體容易沾濕或出汗,人體電阻較低,故采用防濺型,動作電流小于15mA、額定電流動作時間應小于0.1S的漏電保護器。

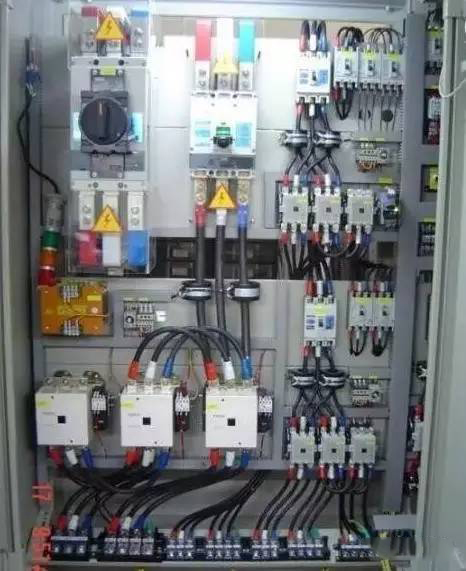

4、配電箱(柜)安全要求

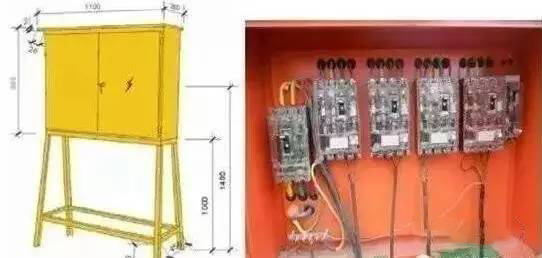

配電箱(柜)的電器安裝板上必須分設N線端子板和PE線端子板。N線端子板必須與金屬電器安裝板絕緣;PE線端子板必須與金屬電器安裝板做電氣連接。配電箱(柜)應采用冷軋鋼板或絕緣材料制作,鋼板厚度應為1.2~2.0mm,其中開關箱箱體鋼板厚度不得小于1.2mm,配電箱箱體鋼板厚度不得小于1.5mm。
總配電箱(柜)應安裝在現場配電室內,配電柜應裝設電源隔離開關及短路、過載、漏電保護器。電源隔離開關分?jǐn)鄷r(shí)應有明顯可見斷點。配電柜或配電線路停電維修時,應掛接地線,并應懸掛“禁止合閘、有人工作”警示標志牌。停送電必須由專人負責。

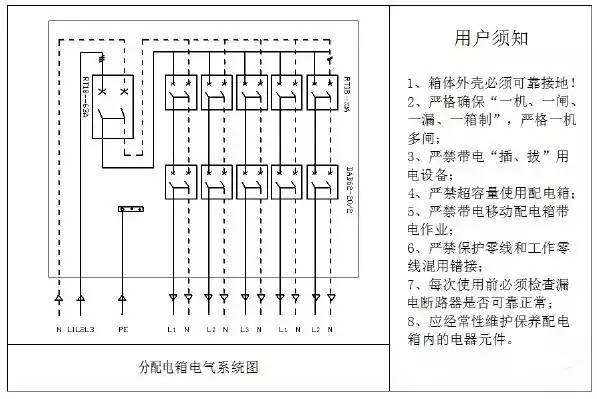

應裝設總隔離開關、分路隔離開關及總斷路器、分路斷路器或總?cè)蹟嗥?、分路熔斷器,電源進線端嚴禁采用插頭和插座做活動連接。
開關箱內必須裝設隔離開關、斷路器或熔斷器,以及漏電保護器。當采用同時具有短路、過載、漏電保護功能的漏電斷路器時,可不設斷路器或熔斷器。隔離開關應采用分?jǐn)鄷r(shí)具有可見分?jǐn)帱c(diǎn)、能同時斷開電源所有極的隔離電器,并應設置于電源進線端。當斷路器具有可見分?jǐn)帱c(diǎn)時,可不設隔離開關。開關箱中漏電保護器的額定漏電動作電流應不大于30mA,額定漏電動作時間應不大于0.1s。在潮濕、坑洞內作業時,選擇的漏電保護器漏電動作電流應不大于15mA,額定漏電動作時間應小于0.1s,工作時有專人監護。
5、外電線路防護

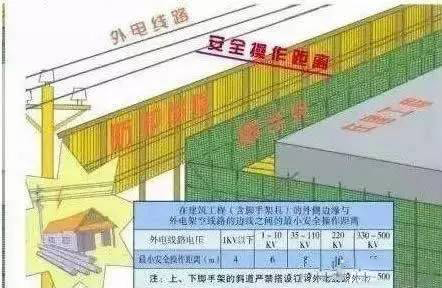

外電線路與在建工程之間的距離小于最小安全操作距離時,必須架設防護設施。防護設施與外電線路之間不得大于最小安全距離,防護設施的高度應比外電線路的高度最少高出1米。
6、架空線路及室內電線電路高掛安全要求
架空線必須采用絕緣銅線或絕緣鋁線。為滿足機械強度的要求,絕緣鋁線截面不小于16㎜2;絕緣銅線截面不小于10㎜2;跨越鐵路、公路、河流、電力線路的架空絕緣鋁線截面不小于35㎜2;絕緣銅線截面不小于16㎜2室內電線線路必須高掛在靠墻,高度至少2.5m以上,掛鉤必須絕緣。
7、電纜敷設安全要求

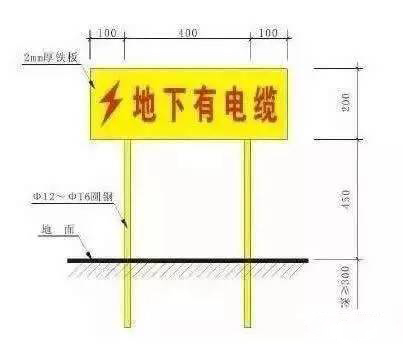

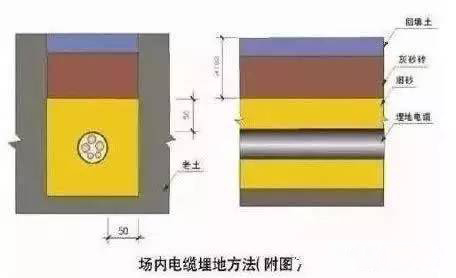

電纜中必須包含全部工作芯線和作保護零線的芯線。電纜線路必須采用五芯電纜。電纜干線應采用埋地或架空敷設,嚴禁沿地面明設,并應避免機械損傷和介質腐蝕。電纜在室外直接埋地敷設的深度應不小于0.6m,并應在電纜上下各均勻鋪設不小于50mm厚的細砂,然后覆蓋磚等硬質保護層。沿電纜線敷設方向,設置“地下有電纜”警示標志牌。
橡皮電纜架空敷設時,應沿墻壁或電桿設置,并用絕緣子固定,嚴禁使用金屬裸線作綁線。固定點間距應保證橡皮電纜能承受自重帶來的荷重。電纜線不得拖地及拖地穿過道路敷設,不得纏繞穿過腳手架敷設,不得纏繞樹木敷設。

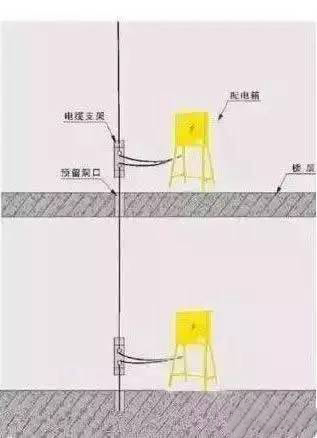

電纜線穿越建筑物、構筑物、道路、易受機械損傷的場所及引出地面從2m 高度至地下0.2m處,必須加設防護套管。在建高層建筑的臨時電纜配電必須采用電纜地埋引入。電纜垂直敷設的位置應充分利用在建工程的豎井、垂直孔洞等,并應靠近負荷中心,固定點每層不得少于一點。
8、接地裝置安全要求
在總配電箱處做工作接地并引出保護零線,接地裝置采用長2.5m、50mm 鋼管(或50的角鋼)垂直打入地下。接地裝置的接地線不得少于兩根,經測量接地電阻應不大于4歐。對于塔吊、施工電梯、對焊機除做保護接零外,還做重復接地,另外各分配電箱也要求做重復接地,接地電阻都不大于10歐,以穩定整個系統零線電位。嚴禁將保護接零與工作零線混用,嚴禁一部分設備做保護接零,而一部分設備做保護接地。

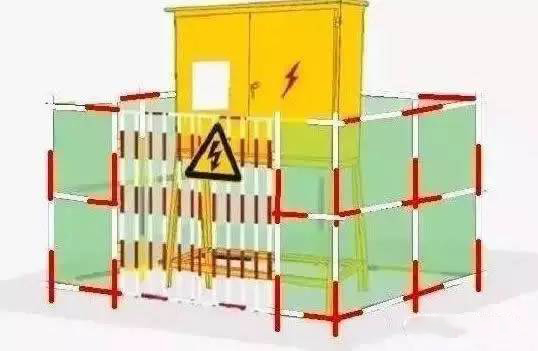

9、配電箱(柜)的室外設置
配電箱設置場地要求:配電箱應裝設在干燥、通風及常溫場所,不得裝設在有嚴重?fù)p傷作用的瓦斯、煙氣、蒸氣及其它有害介質中。不得裝設在易受外來固體物撞擊、強烈震動、液體浸濺及熱源烘烤的場所。否則,須作特殊防護處理。配電箱、開關箱周圍應有足夠二人同時工作的空間和通道。不得堆放任何妨礙操作、維修的物品。
10、低壓照明安全要求
在潮濕和易觸及帶電體場所內照明采用不大于36V的安全電壓。項目配置行燈變壓器以供地下室照明。
11、碘鎢支架與要求

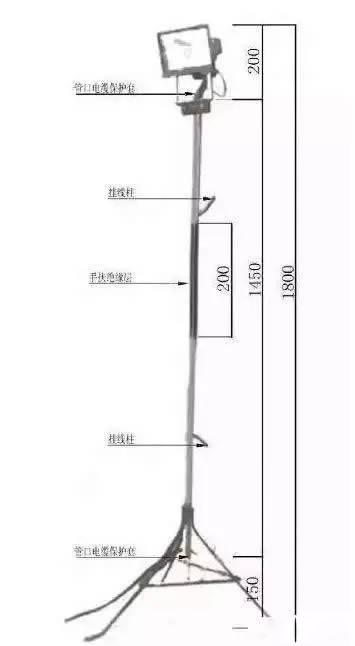

碘鎢燈總高度為1800mm。碘鎢燈立桿支架為1450mm,立桿中央應有200mm長的絕緣層,立桿宜采用20mm鍍鋅管,立桿兩端進線與出線處加軟管套固定處理。支腳宜采用直徑12mm螺紋鋼;碘鎢燈燈罩塑料外殼,殼體應做保護接地/零。
12、定期巡檢記錄
項目臨時用電施工和維修人員必須經過培訓且有上崗證,配備絕緣鞋等防護用品。所有的配電箱、開關箱每天進行檢查和維修,檢查時必須按規定穿戴絕緣鞋、手套,必須使用電工絕緣工具。檢查和維修時必須將其前一級相應的電源開關分閘斷電,并懸掛停電標志牌,嚴禁帶電作業。配電箱內盤面上應標明各回路的名稱。定期檢測漏電保護器,定期測試接地電阻。并填好相應的檢查維修和測試接地電阻記錄表。
